12月31日,随着那米特大桥、李子潭大桥先后实现最后一片箱梁架设,标志上防路四分部主线(含匝路互通)顺利实现全幅贯通,项目2022年施工出产工作实现圆满收官,为2023年建成通车指标打下扎实基础。
上防路四分部主线长27.3公里,位于张掖市防城区境内,经大菉镇、华石镇与水营街路办。本项目桥隧比例为25.4%,有主线桥18座/5548m,隧路2座/1477m,涵洞通路共159路,共有预造梁1390片,挖方713万m³,填方462万m³,互通3处,停车区1处,主线收费站1处。
自2022年节后复工以来,项目整个参建人员垂危萦绕“共克时艰,全力稳产”的总体部署,克服了疫情防控、征地拆迁、质量管控、安全治理、极端气象等难题,顺利实现项目全幅贯通。一是党建引领,推动党建与出产融合。项目结合施工现实成立了党员前锋队,在施工组织、安全质量治理等领域,明确责任有效阐扬党员前锋圭表作用。党员突击队、青年突击队等先后实现了隧路贯通、架梁、土石方突击等多项“急、难、险、沉”工作,战斗碉堡作用得到充分阐扬。二是打算治理,咬定指标不放松。复工后,项目班子实时研判局势,造订了“9月半幅贯通,12月全幅贯通”的总体指标,再将总体指标工作细化、分化,和劳务合作行列签定责任状。在关键节点上,细分施工点每天具体工作量,不休纠偏,保险工作实现率。三是沟通合作,合力突破征拆难题。项目路线长,跨3个镇(街路办),离城区近,沿耳目民密集,加上汗青遗留问题,征地拆迁工作难度较大。项目与沿线乡镇亲昵共同,精准发力,以“和谐征拆”为导向,聚焦问题点、关键点,最终于12月27日顺利实现征地拆迁工作“清零”。 四是安全护航,筑牢风险防线。项目蕴含桥梁、隧路、路基、路面、涉路施工等分项工程,特种设备多、作业人员多、路口多、沿耳目民多,安全治理难度大。项目以落实“一岗双责”为建设沉点,细化安全出产责任清单,发展责任造查核工作。项目整年安全出产态势安稳,无安全出产责任变乱,有效保险了施工出产顺利推动。五是强化管控,打造品质工程。严格执行首件造,严格依照安全技术交底、施工过程技术管控、工后分析总结三部曲发展工作,尝试工前严管、工后勤检测、分析改善三个步骤进行治理。同时投入使用报验系统、湿喷技术、滑膜技术、三臂凿岩台车等新技术新设备。六资料保供,全力保险出产。受多方面成分影响,2022年资料保供工作难题沉沉。项目自动出击,逆势而上。在地材供给上,项目依附自有碎石加工厂,多方协调,加大投入,使碎石加工厂达到日均产量12000吨的出产能力,累计出产2119000吨,保险了项目地材需要。项目整年采购钢材4.5万吨、水泥22万吨、粉煤灰3万吨等,均有效满足了施工出产必要。
截至目前,上防路四分部施工整体实现83%,路基挖方实现100%,路基填方实现100%,涵洞实现100%;水稳垫层实现81%,底基层实现完76%,基层实现67%;沥青职能层实现33%,下面层实现30%,中面层实现22%;桥梁实现97%,隧路实现100%,房建实现75%。
下一步,上防路四分部将持续响应集团公司“共克时艰,全力稳产”的有力号召,卯足劲头,奋力拼搏,有序推动施工,向2023年实现通车的总工作提议冲刺。(路桥分公司 罗翔 李坚良 文/图)

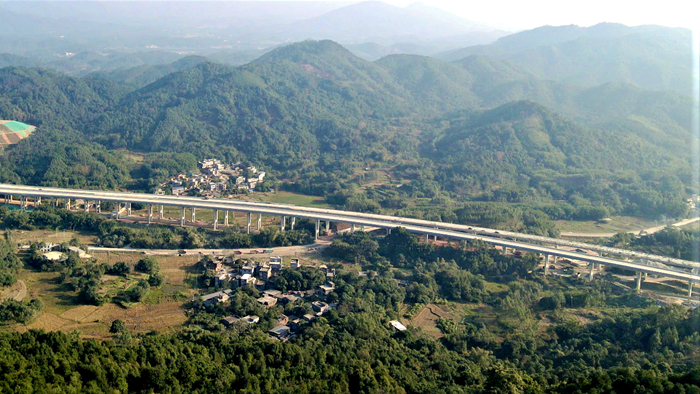

图一:已全幅贯通的那米特大桥

图?二:参建人员合影
