11月6日下午,广西开元游戏大厅app集团永新4标率先实现主线沥青路面摊铺施工,为实现年度“保通车”指标奠定坚实基础。
永新4标主线沥青摊铺总量为150604.9吨,上面层摊铺总面积为364957㎡,上面层最高日产量为3526吨,实现最高日摊铺进度达2.85公里。
自沥青摊铺施工以来,项目整个参建者凝心聚力、多志成城,先后克服沥青站选址和建设、沥青资料供给不及、全线交叉施工堵点及当前低温气象影响等难题,不休刷新进度条:2024年8月3日,顺利实现沥青下面层试验路摊铺;2024年9月3日,顺利实现沥青中面层试验路摊铺;2024年9月29日,圆满实现主线沥青中面层摊铺;2024年10月13日,顺利实现沥青上面层试验路摊铺;2024年11月6日,率先实现主线沥青上面层摊铺。
在施工过程中,永新4标整个员工切实加强工作紧迫感和责任感,抢抓旱季施工黄金期,采取“白+黑”施工模式蹬仔力措施保险施工顺利进行。项目积极成立、健全路面施工期间安全治理造度,加大安全管控力度和安全教育,针对路面施工发展应急结合演练提高安全意识;项目积极贯彻落实分公司“工程品质效益双提升”行动规划、成立施工现场沉点安全质量责任清单幼组、印发路面工程施工“零传染”治理法子(试行)等,并对路面结构层施工进行验收,确保工前界面切合工艺规范;全面落实精密化、尺度化治理指标,严格依照施工规划对路面资料的拌合、运输、摊铺、碾压、养护等各关键环节进行严格质量把控,确保摊铺衔接有序、优质高效,一次成型。
截至目前,永新4标主线路面摊铺实现100%,路面从属实现97.5%,正积极抢抓交安、绿化等施工进度。下一步,项目整个参建者将持续以“冲刺姿势”咬定年度通车指标不放松,持续保质保量实现渣滓施工建设。(路桥分公司 陈万捷 黄熙程 文/图)

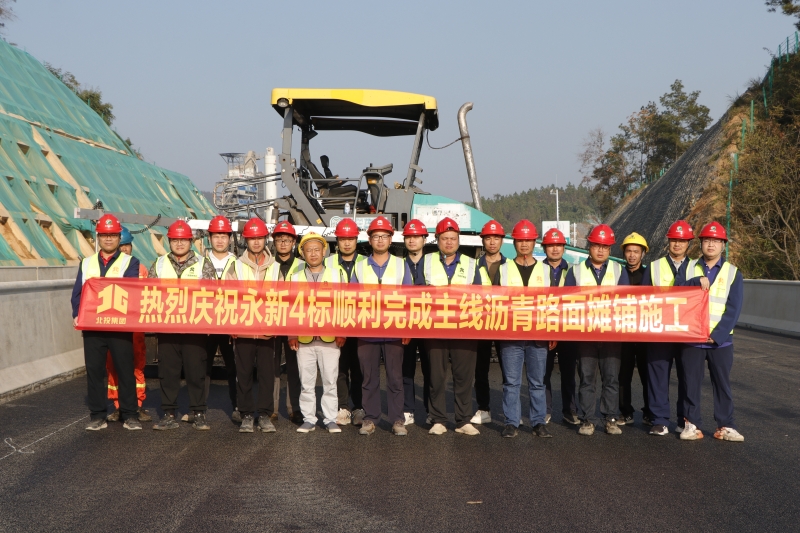

图为永新4标顺利实现主线沥青路面摊铺施工合影
